Le ministre de l’Energie et de l’Eau, Pr Tiémoko TRAORE était face au Conseil National de Transition (CNT) pour défendre le projet de loi autorisant la ratification des Accords de prêts, signés à Bamako le 25 février 2026, entre le Gouvernement de la République du Mali et la Banque africaine de Développement (BAD).
En effet, le Projet vise à renforcer l’approvisionnement électrique des localités de Bamako, Kati, Koulikoro et leurs environs en assurant un accès fiable, durable et abordable à l’électricité. Il vise à renforcer la viabilité financière d’EDM-SA avec l’injection de puissances électriques provenant de sources de production moins chères (Centrales solaires de Safo et Kambila, Interconnexions avec la Guinée et la SOGEM, Barrage hydro-électrique de Kénié, etc.).
Présenté par le ministre de l’Energie et de l’Eau, Pr Tiemoko TRAORÉ, le Conseil National de Transition (CNT) a adopté ce projet de loi, en sa séance plénière du jeudi 25 juin 2026. Approuvé, à l’unanimité, par les membres du CNT, avec 128 voix pour, 0 contre et 0 abstention, ce financement permettra la réalisation du projet de la Boucle Nord 225 KV autour de Bamako (PBNB).
Selon le ministre Tiémoko TRAORÉ, c’est suite à une étude minutieuse des infrastructures énergétiques existantes, que le département « s’est penché très rapidement sur leur modernisation, afin que l’énergie, qui sera produite, puisse être au service des industriels, de ceux, qui animent le tissu économique et aussi au bien être des ménages ».
D’un coût total de 109,911 milliards de francs CFA, le financement du projet Boucle Nord est reparti entre les partenaires techniques et financiers et l’État malien. Ainsi, il est attendu que la banque Africaine de Développement (BAD) contribue à hauteur de 39,898 milliards de francs CFA ; la Banque Islamique de Développement (BID) à hauteur 36,077 milliards de francs CFA ; la Banque Ouest Africaine de Développement (BOAD) à hauteur de 30,000 milliards de francs CFA ; et l’État Malien à hauteur 3,936 milliards de francs CFA.

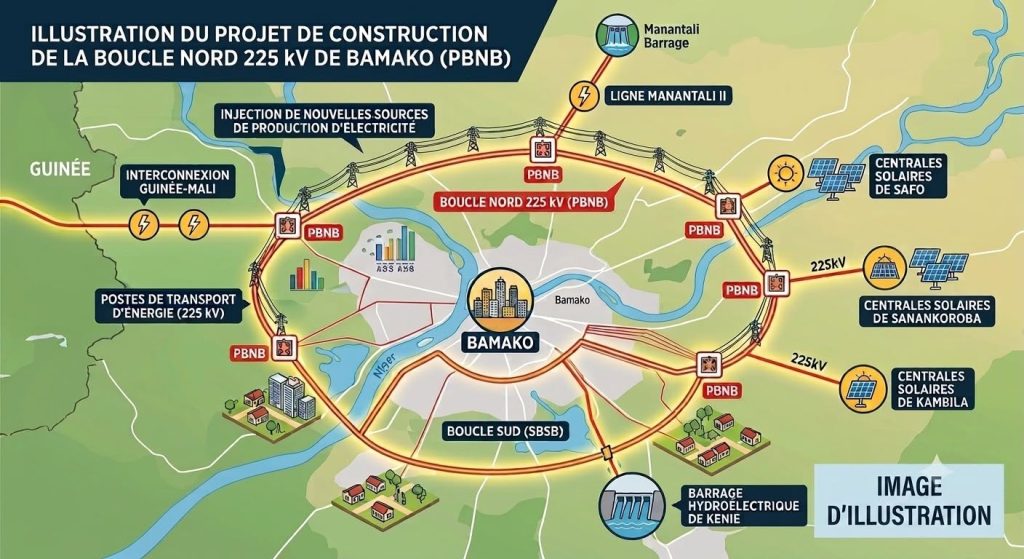

À travers la création d’un ensemble de lignes et de postes de transport d’énergie autour de la ville de Bamako et environs, ce projet d’envergure permettra d’améliorer la desserte en électricité du district de Bamako, des cercles de Kati, Koulikoro et leurs environs. À terme, ces nouvelles infrastructures énergétiques permettront la réduction des charges d’exploitation par la diminution de la part de l’énergie d’origine thermique dans le mix énergétique et la réduction des coûts de la maintenance ; l’amélioration de la qualité du service, par la réduction des délestages pour surcharges de départs et la fourniture d’électricité dans les localités de Bamako, Kati et Koulikoro aux industriels et à plus de 10 000 ménages.
En droite ligne du projet « Yeelen Kura », qui constitue une des priorités de la stratégie nationale pour l’émergence et le développement durable (SNEDD), tous sont consignés dans la « Vision Mali Kura netaasira ka ben san 2063 ma », le projet de la Boucle Nord 225 KV autour de Bamako dont Les activités sont planifiées pour une durée de quatre (04) ans, pourrait transformer la capitale malienne en un réel hub énergique, à l’horizon 2033.
Piloté par le ministère de l’Énergie et de l’Eau, ledit projet permettra de soulager, considérablement, les populations du district de Bamako et des villes environnantes concernées en termes de fourniture d’électricité.
MEE
